江西兴泉铁路兴宁4标三分部施工稳步推进
来源:高速铁路与轨道交通     作者:今日轨道交通     发布时间:2018年01月04日

(记者 常魁星  通讯员 王孚 李九江 舒浩)截止到2017年12月31日,中铁二十一局江西兴泉铁路兴宁4标项目三分部完成2017年局指下达大干一百天劳动竞赛活动和年度施工任务,共计架设电力线路77公里,占线路总长90.86公里的84.7%,为站前线下的一、二分部提供了可靠的施工保障。

据局指工程部提供的“晴雨表”显示,在这2017年最后的107天中,晴好天气只有42天,其余都是阴天或阴雨天气;尤其是11月份,仅仅只有4天是晴好天气。电务电化公司组建的三分部积极主动梳理站前三电迁改、临电工程的所有工程实物量,结合江西石城县和福建宁化县冬季连阴雨天多的特点,作了详细周密的安排和部署,合理组织架线施工。面对如此恶劣的连阴天气,该部“不离不弃”,积极作为,事事主动出击,使出“浑身解数”,晴天加班加点拼命干,阴天抓紧时间抢着干,雨天也要踏着泥泞“对着干”。三分部经理陈辉说,如果我们的架线工作不抢先,办事拖拖拉拉,那么线下分部的桥隧路函工程,不仅形象进度难以有效突破,还要白白多掏柴油发电的“冤枉钱”。

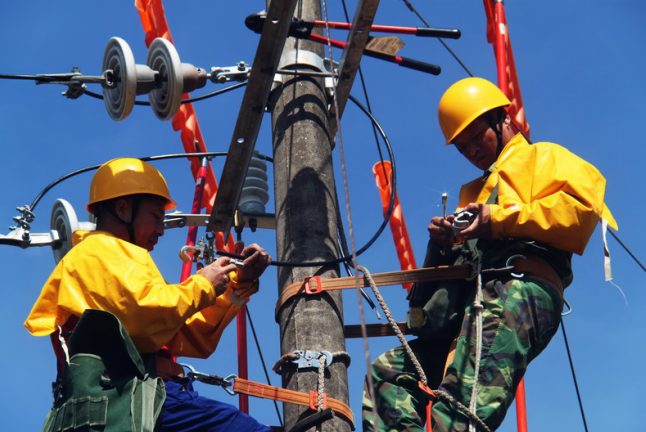

目前,该部琴江特大桥、3号拌合站、4号拌合站、省界隧道斜井、进、出口,合计6处架线工程已实现全部安全送电。永临及大临线路开挖拉线坑累计1875个;组立电杆累计588根,安装金具横旦累计318基。预计2018年2月即可全部完成兴泉铁路兴宁4标60公里管段的所有电力架线任务。局指挥部领导和两个线下分部的建设者一致赞扬三分部是兴泉排头兵”,十分敬业,非常给力。
