江西兴泉铁路兴宁4标施工稳步推进
来源:地铁族-地铁头条-地铁圈     作者:今日轨道交通     发布时间:2018年08月13日

   (记者 常魁星   通讯员 王孚)盛夏,在连续三十多天的“连晴高温”天气里,中铁二十一局承建的江西兴泉铁路兴宁4标施工如火如荼,截止到8月12日,管段内88个作业面施工稳步推进。




    兴宁铁路4标项目经理部工程全长59.3公里,横跨江西宁都县、石城县、福建宁化县。主要工程量有琴江特大桥、黄家屋特大桥、跨泉南高速特大桥等52座桥群(含框架桥)、省界隧道、枫树下隧道、大鼓山隧道、天心寨隧道、刘家田隧道等14座隧道群;其中,省界隧道全长5823米,是石城至宁化段最长的隧道,也是兴宁段的重难点控制性工程。还有石城站、荷树下、妥楼岭站等4个车站、以及89座涵洞群(不含框架桥)等,工程规模浩大,点多面广战线长。

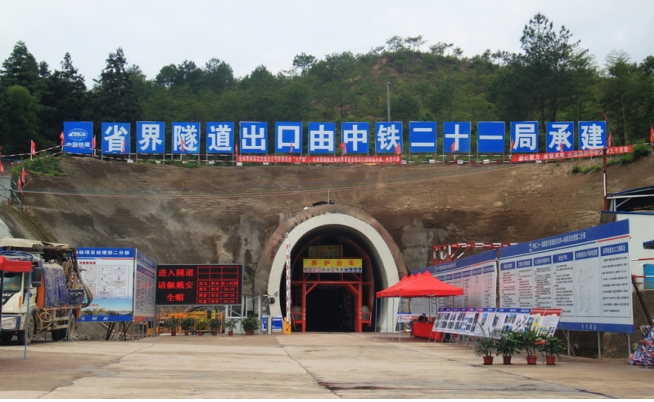

    该项目部展开施工一年来,桥涵隧道工程施工均有较大突破。据统计,重点桥梁工程已全部开工,完成钻孔桩1139根,承台98个,墩台身26个,桥梁2866米,完成设计总量的15%。其中,琴江特大桥完成钻孔桩103根,承台14个,墩台5个,已具备两联连续梁施工条件;黄家屋特大桥完成钻孔桩43根,承台7个。宁化跨泉南高速特大桥完成钻孔桩300根,承台41个,墩台身18个,具备了一联连续梁施工条件。涵洞板块设计89座,开工26座,完工11座,累计208横延米,完成设计总量1951.59横延米的10.6%。路基板块完成土石方299万立方米,完成设计总量的42.8%。路基附属工程框架锚杆梁1200圬工立方米,浆砌石5600圬工立方米,挤密螺纹桩12596米,锚固桩、抗滑桩、加固桩2260圬工立方米。隧道已开工9座,年累洞身开挖1856米;其中,省界隧道全长5823米,分进、出口和斜井三个作业面开挖掘进。其中,进、出口开累开挖436米(包括明洞)。辅助坑道斜井全长690米,累计洞身开挖444米, 预计11月中旬到达拐角点“改斜归正”,进入正洞施工,形成大小里程同时分头掘进的局面。
    在宁都、石城、宁化三县政府的大力支持协调下,在局指拆迁办和参建电务电化公司组建三分部的努力下,征地拆迁板块也取得突破性进展,为两个线下分部的工程推进提供了有力保障。完成红线征地2411.6亩、临时征地1605亩;完成房屋拆迁19613平方米;给排水管道迁改3250米;完成电力低压迁改22处,低压平行改移0.6公里,10千伏交叉改电缆7处,35千伏高压迁改1处。完成永临结合及临电线路架设90.86公里;完成通信架空光缆迁改57条。
    家住琴江镇花园村的中学生温灵灵感慨地说:“看到这一排排高大壮实的桥墩,一座座唯美的隧道,我似乎已看到漂亮的长火车,正满载着咱们‘中国白莲之乡’的土特产‘石城莲子’,穿过山那边的省界隧道,飞向东南方向的‘海上丝绸之路起点’泉州,飞向蔚蓝的大海……”

本文转载自《地铁族-地铁头条-地铁圈》,如有侵犯您的权益,请与我们联系及时删除版权作品。
