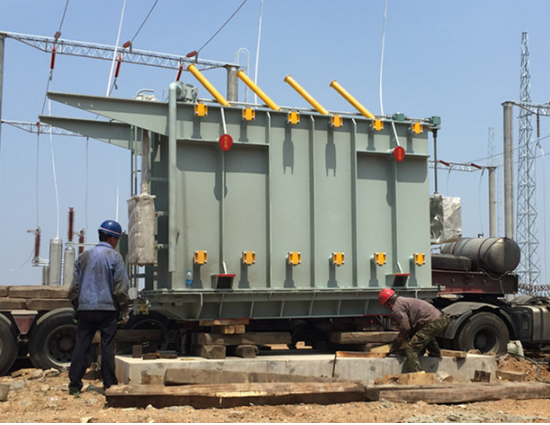

(记者 常魁星 通讯员 雒亚琴 徐伟玲)5月29日,由中铁武汉电气化局上海分公司龙烟项目部承建的龙烟铁路首座变电所--王李变电所2台主变压器顺利就位,为龙烟铁路变电所设备安装创造了条件。
龙烟铁路站后四电工程包括新建110KV牵引变电所2座,共4台主变压器。王李变电所位于DK37+755处,所内2台变压器分别重达40.19吨,送电区段为DK18-DK61。
为确保机械设备的运输顺畅和变压器安全就位,龙烟项目部多次与站前单位、运输单位深度对接,勘察变电所的地形及运输道路情况,召开专题会议,制定《变压器就位专项方案》,安全技术交底到现场的每个人。全体参建人员齐心协力,克服了场地限制,采用搭建枕木平台和钢轨挪移,利用液压千斤顶顶进的方法,确保了2台主变压器的顺利就位。
